Fortschritt beim Konverterbau in Lingen

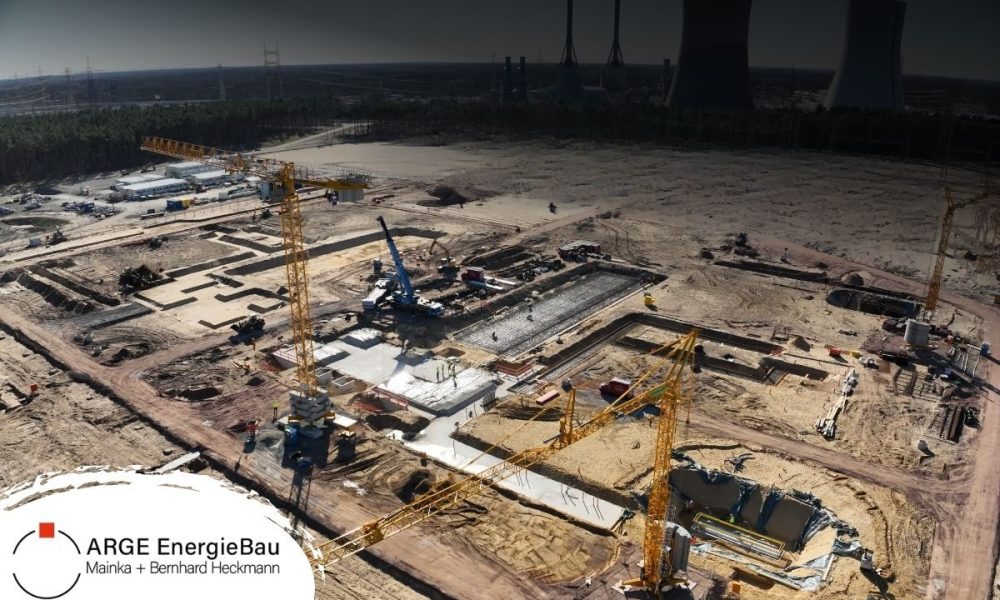

Die Bauarbeiten am Konverterstandort in Lingen schreiten weiter voran. Während die Tiefbauarbeiten noch in vollem Gange sind, hat nun auch der Rohbau begonnen.

Insgesamt werden:

  • 2.000 Meter Regenwasserkanal verlegt
  • 85 Betonschächte und 80 Kabelziehschächte gesetzt
  • 13.000 Meter Kabelschutzrohre installiert
  • 6.000 Quadratmeter Asphaltfläche geschaffen

Parallel dazu startet der Betonbau mit beeindruckenden Mengen: Insgesamt werden 15.000 Kubikmeter Beton verarbeitet. Auf dem Gelände entstehen zwei Betriebsgebäude, Konverter-Hallen, Transformatorenstände, Außenkühler sowie eine Gleisstraße aus Beton für die Amprion Offshore GmbH. Diese werden nach Fertigstellung mit HVDC-Technologie von Siemens Energy versehen, um bis zu 1,8 Millionen Haushalte mit Strom zu versorgen.

Das Bauvorhaben wird in partnerschaftlicher Zusammenarbeit mit einem ARGE-Partner realisiert.

Über den weiteren Fortschritt halten wir Sie auf dem Laufenden!
